Tecnologia di costruzione del pavimento resistente all'usura di grandi superfici di alta qualità DYNAMIC

Per realizzare un buon pavimento resistente all'usura (o un pavimento di infiltrazione di stagionatura di alta qualità), è necessario considerare la resistenza della base in calcestruzzo, in particolare la planarità. Un buon pavimento resistente all'usura non è strettamente correlato solo alla qualità dell'aggregato resistente all'usura. È necessario anche un terreno di base di migliore qualità. Questo documento si propone di fornirvi la tecnologia più completa e completa per la livellazione laser del calcestruzzo e la realizzazione di pavimenti resistenti all'usura. I seguenti contenuti sono i metodi di costruzione riassunti da Shanghai Jiezhou Engineering & Mechanism Co., Ltd. sulla base di molti anni di esperienza nel settore. Per vostra consultazione.

Processo di costruzione: trattamento dello strato di base → posa della cassaforma del magazzino → alimentazione del calcestruzzo → pavimentazione, vibrazione e compattazione con livellatrice laser → distribuzione di aggregati metallici → calandratura ed estrazione della poltiglia → lucidatura → irrigazione e stagionatura → taglio meccanico dei giunti e iniezione.

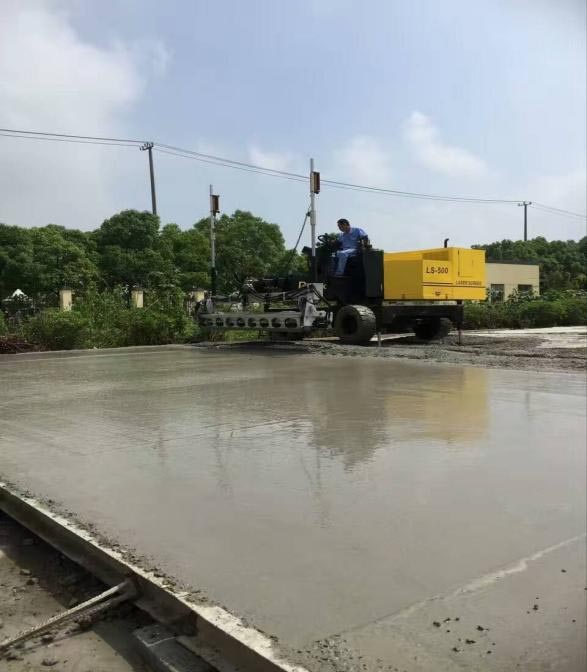

Immagine di costruzione del massetto laser

Trattamento di base
1. Innanzitutto, i rifiuti presenti sullo strato di base devono essere rimossi e non devono esserci oggetti vari sulla superficie dello strato di base.
2. Scalpellare la parte sporgente della superficie per uniformare l'elevazione della superficie. Verificare che la planarità dello strato di base rispetti lo standard entro ± 2 cm dall'elevazione di progetto per garantire lo spessore della pavimentazione in calcestruzzo.

Impostazioni del modello
In primo luogo, in base alla posizione delle colonne in acciaio dell'intero impianto, ai requisiti di progettazione, alla preparazione della cassaforma, alla direzione di marcia dei veicoli e alle caratteristiche costruttive delle attrezzature di livellamento, viene formulato uno schema di getto di costruzione affidabile. Nell'area di costruzione devono essere installate casseforme rigide. La cassaforma deve essere una cassaforma speciale realizzata in acciaio profilato e l'apertura superiore della cassaforma deve essere regolata per renderla piana e uniforme sia all'interno che all'esterno.

Imposta livello scorrevole
Dopo aver eretto la cassaforma, l'area di costruzione deve essere coperta con una pellicola di plastica per separare lo strato di base dalla superficie del calcestruzzo e formare uno strato scorrevole.

Rete di rinforzo legante
1. La rete di rinforzo deve essere lavorata in cantiere mediante un sistema centralizzato e unificato di dosaggio e trasportata nella posizione designata per l'accatastamento dopo la legatura. La superficie di rinforzo deve essere pulita, priva di sporco, ruggine, ecc. per garantire la qualità delle materie prime. La rete di rinforzo deve essere completamente legata e la spaziatura e le dimensioni devono soddisfare i requisiti di progettazione e le specifiche. Dopo la legatura, controllare la rete di rinforzo per verificare che lo strato protettivo sia sufficiente, che la legatura sia salda e che non vi siano allentamenti.
2. Prima di gettare il calcestruzzo, i lavoratori devono installarlo nella posizione designata. La dimensione della rete di rinforzo è di 3 m × 3 m.

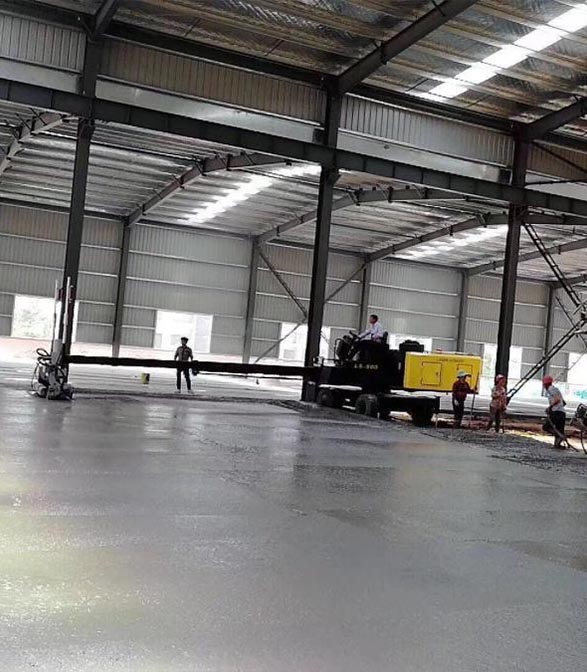

Messa in servizio della macchina di livellamento laser

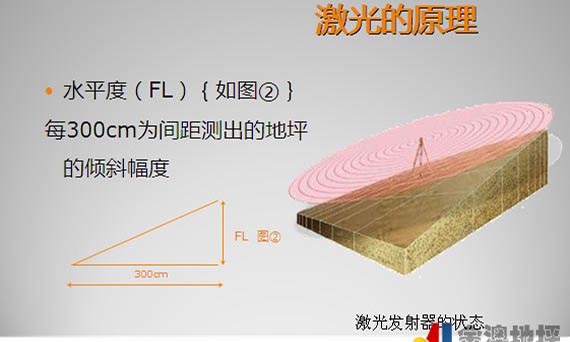

Prima di gettare il calcestruzzo, è necessario eseguire il debug della livellatrice laser. Montare e livellare il trasmettitore laser e regolare il livello e l'altezza della testa di livellamento della livellatrice in base al segnale trasmesso, in modo che sia coerente con l'altezza del terreno in calcestruzzo. Allo stesso tempo, regolare la differenza di altezza su entrambe le estremità della testa di livellamento entro 0,5 mm. Prima di lavori su larga scala, utilizzare l'attrezzatura per una produzione di prova e verificare che non vi siano errori.

colata di calcestruzzo
1. Deve essere utilizzato calcestruzzo commerciale. Le prestazioni di servizio del calcestruzzo commerciale devono soddisfare i requisiti delle specifiche pertinenti e l'abbassamento del calcestruzzo nella cassaforma deve essere controllato a 160-180 mm.
2. Il calcestruzzo deve essere steso dall'estremità in modo ordinato. Quando la miscela di calcestruzzo viene versata nella cassaforma, lo scarico deve essere concentrato e lento e lo spessore virtuale deve essere di circa 2 cm superiore a quello della cassaforma. Se necessario, il materiale deve essere ridotto o integrato e le sezioni verticali e orizzontali devono soddisfare i requisiti. Il calcestruzzo deve essere steso in modo continuo e senza interruzioni.
3. Dopo il getto di calcestruzzo, i cumuli di calcestruzzo devono essere livellati manualmente in modo approssimativo entro il raggio d'azione del braccio telescopico della livellatrice, quindi la vibrazione, la compattazione e il livellamento devono essere completati in un'unica operazione con la livellatrice laser. Nel processo di livellamento, adottare un'unica direzione e procedere a ritroso dall'interno verso l'esterno, passo dopo passo.
4. Le aree in cui non è possibile eseguire lavori di costruzione meccanica, come angoli e colonne in acciaio, devono essere compattate e livellate manualmente.

Costruzione del pavimento resistente all'usura
Prima della presa iniziale del calcestruzzo, utilizzare la cazzuola a disco per sgrossare l'intonaco fino a quando la malta liquida non fuoriesce e l'indurente non si distribuisce uniformemente sulla superficie del calcestruzzo. Dopo che l'indurente ha assorbito una certa quantità d'acqua, iniziare la levigatura; dopo la levigatura grossolana, stendere il secondo strato di indurente, con una quantità di materiale pari a 1/3 di quella del processo precedente. Durante la levigatura, eseguire una levigatura incrociata, senza lasciare residui.

Compattazione e lucidatura con cazzuola
1. Dopo la livellatura laser, il calcestruzzo deve essere sollevato e rifinito con una cazzuola prima e dopo la presa iniziale. La frattazzatura con la smerigliatrice a disco deve essere ripetuta più volte, a seconda dell'indurimento dello strato superficiale. La velocità di frattazzatura meccanica deve essere regolata in base all'indurimento del sottofondo in calcestruzzo e la frattazzatura meccanica deve essere eseguita sia verticalmente che orizzontalmente.
2. Prima dell'impostazione finale, sostituire il disco della smerigliatrice con una lama e regolare l'angolazione per la levigatura e la lucidatura. Generalmente, l'operazione di lucidatura viene eseguita più di 2 volte per ottenere una lucentezza uniforme del pavimento.

Fessura:I giunti dovranno essere tagliati in 2-3D dopo la realizzazione dello strato superficiale antiusura. Per il taglio dei giunti si dovrà ricorrere al taglio a umido, con uno spessore di 5 cm e una profondità non inferiore a 1/3 dello spessore del calcestruzzo. La giunzione di taglio dovrà essere dritta e di buona qualità.

Stagionatura: Dopo la lucidatura, il calcestruzzo deve essere coperto con una pellicola e bagnato per la stagionatura. Durante la stagionatura, quando la resistenza del calcestruzzo dello strato superficiale non raggiunge 1,2 MPa, nessuno deve camminarci sopra.

Calafataggio
1. Dopo che il pavimento è stato lasciato indurire per due settimane, pulire accuratamente il giunto di taglio e rimuovere tutte le particelle e la polvere presenti.
2. Per riempire il giunto di restringimento si dovrà utilizzare un sigillante poliuretanico con elasticità duratura e indurimento rapido.

Misure di controllo
1. I materiali utilizzati in cantiere devono essere soggetti ad accettazione in loco e, una volta superata l'accettazione, devono essere accatastati nella posizione designata. Si noti che i materiali con requisiti di impermeabilità devono adottare misure appropriate contro umidità e pioggia.
2. Fornire personale esperto nella gestione dei lavori edili e operatori edili qualificati. Prima dell'inizio dei lavori, il personale competente dovrà essere organizzato per condurre attività di divulgazione tecnica sul corretto utilizzo di macchinari e utensili edili e sul controllo dei processi chiave, in modo da garantire che il personale addetto ai lavori sia competente nell'esecuzione di ciascun processo.
3. Le macchine e gli utensili da costruzione devono soddisfare i requisiti, essere in buone condizioni e disporre di alcuni strumenti importanti di riserva.
4. L'ambiente di cantiere deve essere mantenuto pulito e ordinato per evitare che polvere e altri detriti contaminino il terreno.
5. I rifiuti, i rifiuti e gli altri materiali di scarto lasciati sul sito devono essere rimossi ogni giorno per garantire che il sito sia sgombero dopo i lavori. In caso di materiali di scarto speciali, il metodo di trattamento deve essere conforme ai requisiti per il trattamento di materiali speciali.

Infine, oltre al rigoroso rispetto delle procedure sopra descritte, un buon pavimento resistente all'usura richiede anche il coordinamento e la cooperazione tra il calcestruzzo e il pavimento resistente all'usura.
Fondata nel 1983, Shanghai Jiezhou Engineering & Mechanism Co., Ltd. si concentra su ricerca e sviluppo, produzione e vendita di macchinari per il settore delle pavimentazioni in calcestruzzo. Staggiatrici laser, frattazzatrici meccaniche, macchine da taglio, piastre vibranti, costipatori e altri macchinari utilizzano le tecnologie più recenti e sono ampiamente apprezzati dai clienti.
Ha clienti in oltre 100 paesi in tutto il mondo ed è leader nel settore. Per qualsiasi domanda, potete contattare DYNAMIC: vi serviremo con tutto il cuore!


Data di pubblicazione: 24-08-2022
